德国电池储能系统并网申请超500GW,审批制度待优化改革
德国电池储能系统并网申请规模超过500GW,面临审批制度待优化的问题,由于电池储能系统对能源转型和可再生能源的利用至关重要,德国在这一领域的进展备受关注,当前审批制度的复杂性和繁琐性限制了电池储能系统的并网速度和规模,为解决这一问题,德国政府正在寻求优化审批制度的途径,以促进电池储能系统的快速发展和并网应用。
中国储能网讯:今年2月,当估算电力输电系统运营商(TSO)及其三家配电系统运营商(DSO)正在处理来自340GW大型电池储能系统接入电网申请时,人们注意到德国正在掀起电池储能系统部署热潮。
一些电池储能项目开发商向电网运营商提交了并网的申请,尤其是在50Hertz公司和Amprion公司运营的电网。
根据德国电力备用服务市场的统一交易机构Regelleistung-Online平台的估算,德国四家输电系统运营商和Edis、Westnetz和Mitnetz 这三家配电系统运营商的储能系统申请并网的总装机容量就已经达到470.5GW,这意味着目前申请总量远超500GW。

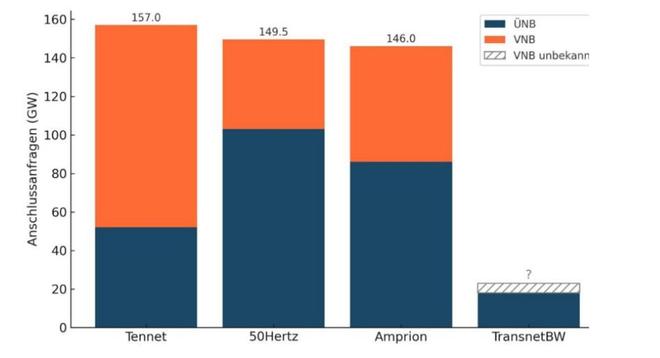

该平台表示,德国各地输电系统运营商的情况差异显著。其中,50Hertz公司(申请并网容量为103GW)和Amprion公司(86GW)的申请并网储能系统规模和数量明显多于(Tennet公司(52GW)和Transnet BW公司(18GW)。这四家输电系统运营商申请并网储能系统的总装机容量为259GW,其余211.5GW的储能系统来自上述三家配电系统运营商。
德国电池储能系统并网申请规模超过500GW
Regelleistung-Online平台指出,“申请并网的储能系统超过500GW并不是电池储能市场增长的现实指标,而是现行审批制度存在问题的反映。我们不应疲于应对不断增加的申请数量,而是需要一个透明且优先排序的审批流程,优先批准真正具备实施前景的项目。”
这些存在问题的激励措施包括“先到先得“的原则、初步审查不充分以及高昂的处理成本。Regelleistung-Online平台表示,电网运营商和项目开发商都认为,目前的储能系统并网程序并不合理,并造成了法律上的不确定性。
而理想的解决方案包括采用数字化增强的并网评估方式,使储能系统开发商能够提前了解其拟建地点是否具备并网条件。
Regelleistung-Online平台表示,统一的并网请求流程应该包括明确规定的预订费、建设成本补贴和截止日期。灵活和动态的电网收费制度能够激励储能部署,而建立一个全国性的并网申请在线门户网站将加速这一进程,并使其更加透明。该平台还表示,容量拍卖应优先考虑项目成熟度、地理位置接近性和系统实用性。
由于目前还没有实施此类改革所需的监管变化,电网运营商正在试图自行筛选出优质项目,以减少并网储能系统的申请数量。输电系统运营商50 Hertz公司开展可行性研究,以去除不切实际和技术上不可行的项目,电池储能系统的并网申请也可转移到等待名单,并根据成熟度、系统效益或申请时间等标准进行排序。
该平台还建议电网运营商开始收取预订费用。
作者:刘伯洵来源:中国储能网
